​十一月已至,寒意渐浓,暮色早归 精雕细琢的集宁万达广场 在深秋的阳光下伫立 展示着大境渐成的坦荡与坚守

十一月已至,寒意渐浓,暮色早归

精雕细琢的集宁万达广场

在深秋的阳光下伫立

展示着大境渐成的坦荡与坚守

*图片来源于网络

为了呈现品质家的美好

集宁万达广场用一砖一瓦

筑起您对幸福的期盼

在时光的见证中

未来的生活越来越清晰

较新工程进度为您送上

一起见证 家的成长

*项目效果图

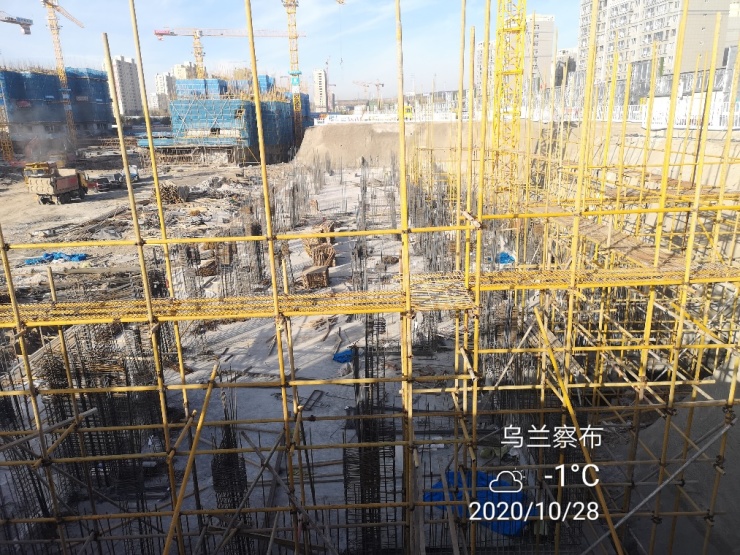

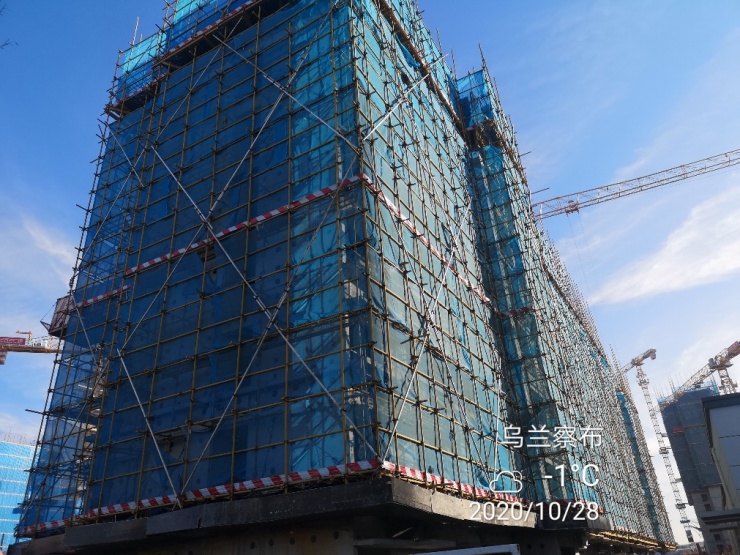

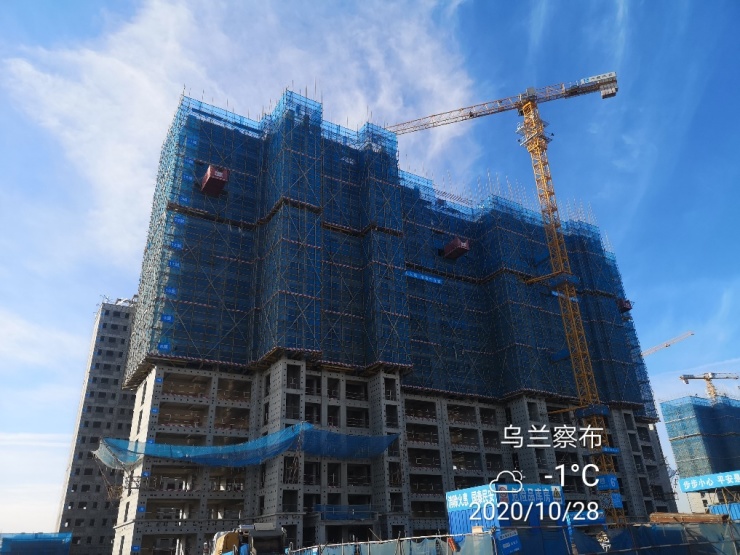

销售物业施工进度

本周1#施工进度

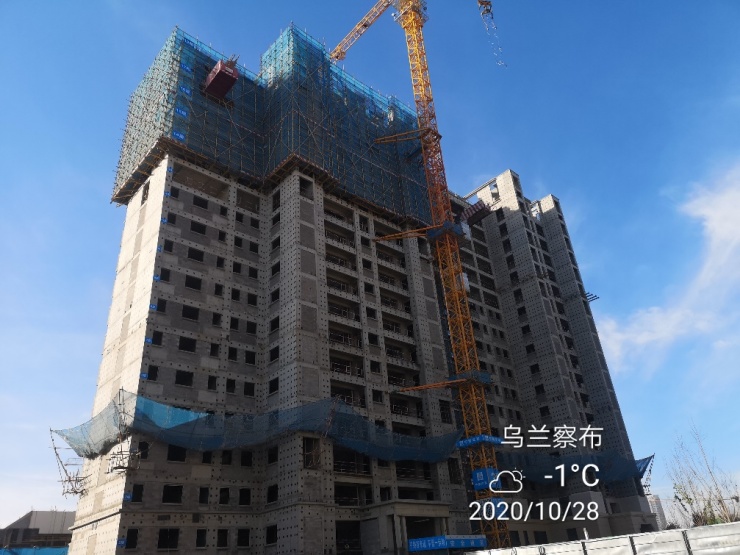

1#楼17层二次结构施工,外墙抹灰施工,北侧外墙保温施工。

本周2#施工进度

2#楼吊篮安装完成,15层二次结构施工,西北侧外墙保温施工。

本周3#施工进度

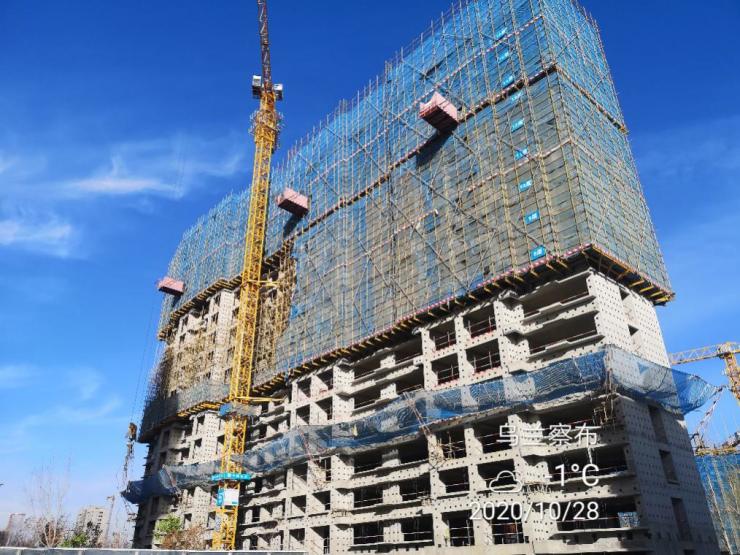

3#楼东单元十八层顶板钢筋绑扎,西单元十八层墙柱钢筋绑扎。

本周5#施工进度

5#楼东单元墙柱钢筋绑扎外架搭设,西单元筏板浇筑完成。

本周10#施工进度

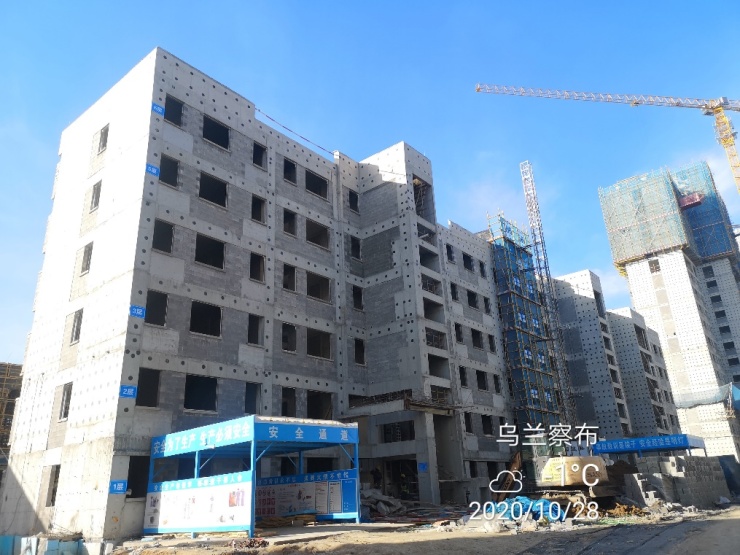

10#楼3-6层外墙二次结构砌筑完成,2层外墙二次结构砌筑施工。

本周11#施工进度

11#楼2-6窗户副框安装完成。

本周12#施工进度

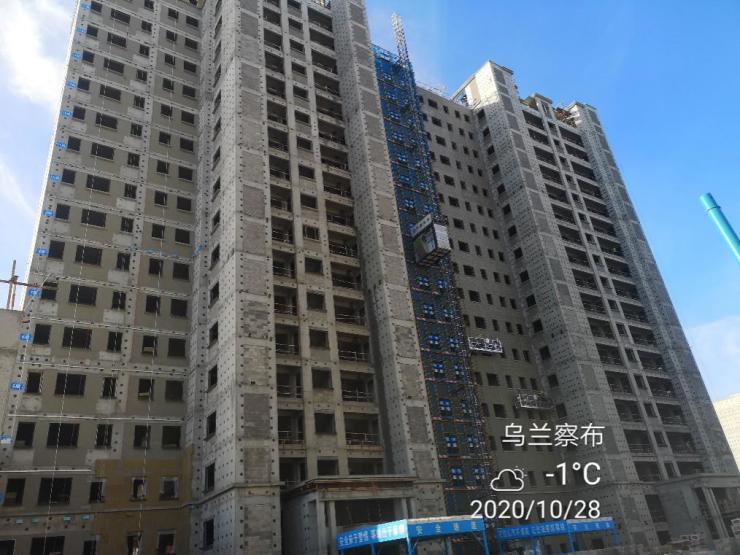

12#楼13-18层西单元外架拆除完成, 13-18层外用电梯顶升。

本周13#施工进度

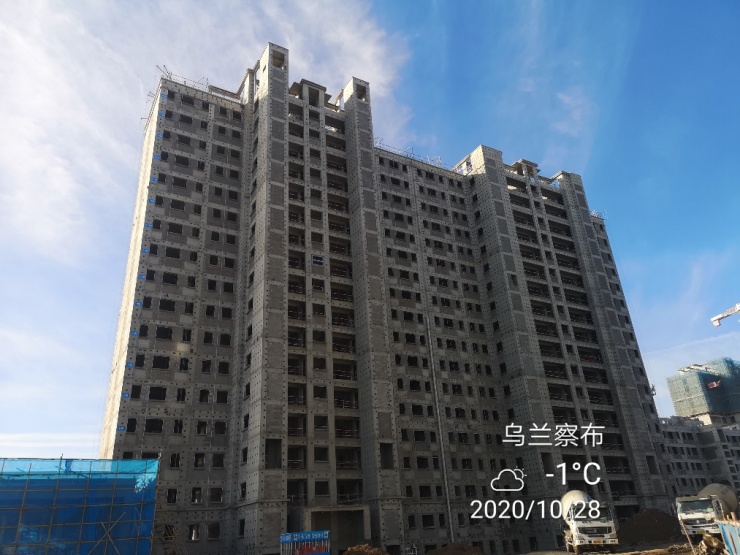

13#楼8-14层西单元外架拆除,东单元十七层顶板钢筋绑扎,西单元十八层顶板钢筋绑扎。

本周14#施工进度

14#楼西单元八层顶板钢筋绑扎,东单元八层墙柱钢筋绑扎。

本周15#施工进度

15#楼东单元五层混凝土浇筑完成,西单元七层墙柱钢筋绑扎。

时光荏苒,岁月更进

集宁万达广场,以匠心铸精工

与时光的淬炼中

细心雕刻每寸建筑的肌理

匠造不凡品质人居

绽放幸福生活的本真模样

美好“家”音,指日可待

*项目效果图

集宁万达广场2020年12月23日 满铺精彩开业

约50-80㎡人气迷你铺 首付40万起

约90-162㎡ONE系华宅 全龄户型 集宁人居标杆

·项目地址:集宁区·察哈尔大街·区政府西

·VIP-LINE:400-156-0036 转 406358

1.本资料为要约邀请,不作为要约或承诺;2.相关宣传内容不排除因政府相关策划、规定及出卖人分期规划、未能控制等原因而发生变化;3.买卖双方的权利义务以双方签订合同及其补充协议、附件等书面文件为准;4.部分图片来源自网络,如有涉及版权问题,请联系我们删除;5.本宣传资料对其具体业态、开业时间等仅作介绍,不代表出卖人对此作出要约或承诺,具体以经营者实际经营为准。

声明:本文由入驻焦点开放平台的作者撰写,除焦点官方账号外,观点仅代表作者本人,不代表焦点立场。
